Comment rédiger un PV de réception de chantier ? Étapes et modèle

Comment rédiger un PV de réception de chantier ? Étapes et modèle

Phase clé dans le cycle de vie d’un ouvrage, la réception des travaux marque l’achèvement d’un chantier de construction. Cette étape se traduit sur papier par le procès verbal de réception de travaux, ou PV de réception de travaux. Rempli par le commanditaire du projet – le maître d’ouvrage – ce document atteste de la bonne conformité du chantier par l’artisan. Si, à l’inverse, le client constate des malfaçons, il peut alors émettre des réserves sur le procès-verbal. Pourquoi et comment établir un PV de réception de chantier ? Que doit-il contenir suivant les différents cas de figure ? Et sous quelle forme se présente un modèle de PV de réception de travaux ? Toutes les réponses se trouvent dans cet article !

L’essentiel à retenir

La réception des travaux officialise la livraison de l’ouvrage, transfère la responsabilité du bien au maître d’ouvrage et déclenche les trois garanties légales (parfait achèvement, biennale, décennale).

Le PV n’est pas obligatoire, mais en cas de litige, c’est lui qui fait foi. Il conditionne aussi le versement du solde final et formalise clairement les éventuelles réserves.

Pour être opposable, chaque désordre doit être décrit avec précision : nature, localisation, étendue et délai de correction. C’est la condition sine qua non pour faire valoir ses droits.

Simplifiez votre gestion d’entreprise du bâtiment.
Essayez Obat 14 jours gratuitement et sans aucun engagement
Démarrer l’essai gratuit

La réception des travaux : ce que tout artisan doit savoir

Définition

La réception des travaux intervient à la fin d’un chantier dans le bâtiment, avant l’entrée dans les lieux. Elle marque, par exemple, l’achèvement de la construction d’un logement ou de la rénovation complète d’une pièce de la maison. Cet acte officialise la bonne réception du projet par le commanditaire des travaux.

Accompagné de l’artisan, le maître d’ouvrage (MOA) procède à une vérification de l’ouvrage afin de s’assurer qu’il correspond bien au devis initial. En effet, la signature du devis travaux engage le maître d’oeuvre (MOE) à livrer le chantier suivant les termes énoncés dans le contrat.

La réception des travaux est donc une sorte d’état des lieux visant à contrôler la conformité du travail de l’entrepreneur.

Rôle de la réception

Il faut savoir que la réception des travaux est encadrée par l’article 1792-6 du Code civil : il la définit comme un acte officiel, contradictoire et amiable. Et ce même acte déclenche ensuite lui-même plusieurs conséquences  :

  • Le transfert de responsabilité : avant la réception, c’est l’entrepreneur qui assume la garde du chantier et des ouvrages réalisés. À partir de la signature du procès-verbal, cette responsabilité bascule vers le maître d’ouvrage.
  • Le point de départ des garanties légales : la réception des travaux marque aussi le début de toutes les protections auxquelles le maître d’ouvrage peut prétendre en cas de problème (garantie de parfait achèvement, garantie biennale, garantie décennale).
  • Le droit au solde de paiement : enfin, une fois les travaux réceptionnés, le maître d’ouvrage est tenu de s’acquitter du montant final prévu au contrat.

Les réserves sur le chantier

Si l’artisan et le client remarquent des défauts ou malfaçons sur l’ouvrage, on parle alors de « réserves ». Deux cas de figure sont alors possibles selon la présence ou non de réserves :

  • Si le maître d’ouvrage est satisfait et approuve le chantier, alors la réception est acceptée sans réserve. Dans ce cas, l’artisan est délivré de ses obligations envers son client et le chantier est considéré comme terminé et livré.
  • Si le maître d’ouvrage constate des vices apparents, il est en droit d’émettre des réserves sur le procès-verbal, voire même de refuser la réception des travaux. Dans les deux cas, le maître d’œuvre doit en général rectifier lesdits défauts dans un délai prédéfini.

Selon le texte de loi de l’article 1792-6 du Code civil, la réception de chantier est donc “l’acte par lequel le maître de l’ouvrage déclare accepter l’ouvrage avec ou sans réserves”.

Quel que soit le cas de figure, cet acte doit être formalisé par écrit avec un procès-verbal de réception de travaux – ou PV de réception de chantier.

Les 3 types de réception

On rencontre 3 types de réception de chantier

  • La réception expresse, ou standard, qui est le type le plus courant décrit plus haut. Les deux parties examinent ensemble le chantier et signe un PV de réception de travaux, avec ou sans réserve.
  • La réception tacite, déclarée en l’absence d’une réception des travaux formelle. Elle survient généralement si le client a déjà aménagé dans le bien et payé en intégralité l’entrepreneur BTP.
  • La réception judiciaire, lorsqu’un désaccord survient et qu’aucune solution à l’amiable n’est possible. L’une des parties fait appel à un juge qui décide soit de prononcer la réception, soit d’imposer les réparations à l’artisan.

Réception expresseRéception taciteRéception judiciaire
DéclencheurAccord amiable entre les deux parties à la fin du chantierPrise de possession du bien et paiement intégral de l’entrepreneurDésaccord persistant entre les parties sans solution à l’amiable possible
FormalitésSignature d’un procès-verbal de réception (avec ou sans réserves)Aucune formalitéSaisine du tribunal et décision rendue par un juge
Conséquences juridiquesTransfert de responsabilité, départ des garanties légales, droit au solde de paiementMêmes effets que la réception expresse, mais plus difficile à faire valoir en cas de litigeLe juge prononce la réception ou impose des travaux correctifs à l’entrepreneur

A lire également : Levée de Réserves | Explications et Modèle de lettre

Le PV de réception de travaux : les choses à savoir

Qu’est-ce qu’un procès-verbal de réception de travaux ?

Le PV de réception de travaux dans les marchés privés est une formalité administrative marquant la fin des travaux d’un ouvrage de construction.

Il acte officiellement la livraison d’un chantier de l’entrepreneur BTP au client et fait office de rapport écrit justifiant son exécution correcte ou incorrecte par rapport au devis préalablement établi.

Qui rédige le PV et qui le signe ?

Le PV de fin de chantier implique directement au moins deux partis distincts. D’un côté, le maître d’ouvrage (le particulier commanditaire des travaux) qui remplit le procès-verbal, et de l’autre, le maître d’œuvre (l’entreprise du bâtiment, responsable de la qualité de l’ouvrage).

Parfois, il arrive qu’une tierce partie, comme un architecte, soit intervenue dans le projet. Sa présence peut donc être également requise au moment de la réception du chantier. Dans tous cas, seule la signature de tous les acteurs impliqués lui confère une valeur juridique.

Peut-on signer un PV de réception électroniquement ?

Oui, un procès-verbal de réception peut parfaitement être réalisé et signé électroniquement sans que cela ne compromette sa valeur juridique.

En France, la signature électronique est reconnue par la loi, au même titre que la signature manuscrite ! Il faut simplement qu’elle respecte les exigences du règlement européen eIDAS, un cadre réglementaire sur l’authenticité du signataire, l’intégrité du document signé et la traçabilité du processus.

L’avantage, c’est que les deux parties peuvent signer le procès-verbal de fin de chantier à distance, depuis leur téléphone ou leur ordinateur. Il n’est plus nécessaire d’imprimer, de scanner ou de s’échanger des documents papier. Et ce gain de temps est loin d’être négligeable durant la clôture d’un chantier !

Bon à savoir

Professionnels du bâtiment, vous souhaitez intégrer cette pratique dans votre quotidien ? Obat vous propose un logiciel de PV de chantier conçu spécifiquement pour les artisans et entreprises du BTP. Conforme aux normes eIDAS et RGPD, il vous permet de faire signer devis, factures et documents de chantier en toute sécurité, directement depuis l’application !

Le PV de fin de chantier est-il obligatoire ?

À ce jour, aucune loi n’impose la réalisation d’une réception de chantier et donc d’un procès-verbal. Si ce dernier n’est donc pas obligatoire, il est toutefois vivement recommandé d’en faire un, et ce pour plusieurs raisons :

  • Il officialise avec le client la livraison des travaux ;
  • Il entraîne l’envoi de la facture finale et du règlement du solde restant ;
  • En cas de litige et de recours juridique, il fait office de preuve conforme.

A lire également : Devis travaux : quelles sont les mentions obligatoires ?

Les 3 garanties légales déclenchées par le PV

Le PV de chantier est le déclencheur pour faire jouer les diverses garanties légales liant un professionnel BTP à son ouvrage. Pour rappel, il y a :

  • La garantie de parfait achèvement (GPA), valable pendant une année suivant la date de réception des travaux. Elle stipule que le constructeur est tenu de rectifier tous les défauts de son ouvrage “et ce quelles que soient leur importance et leur nature”.
  • La garantie biennale, aussi appelée garantie de bon fonctionnement, valable pendant deux ans. Elle impose la réparation ou le remplacement des équipements dissociables de la structure du logement et montrant des dysfonctionnements.
  • La garantie décennale, valable pendant 10 ans après la réception du chantier. Elle couvre le maître d’ouvrage des dommages affectant la solidité du bâti d’un ouvrage, ou le rendant impropre à son utilisation.

Garantie de parfait achèvementGarantie biennaleGarantie décennale
Durée1 an2 ans10 ans




Ce qui est couvert
L’ensemble des désordres et malfaçons signalés dans l’année suivant la réception (mentionnés ou non dans le PV)Les équipements dissociables du bâti, c’est-à-dire ceux qui peuvent être retirés sans dégrader la structure (portes, fenêtres, volets, radiateurs, VMC, etc.)Les dommages qui compromettent la solidité de l’ouvrage ou qui le rendent impropre à l’usage auquel il est destiné
Point de départDate de réceptionDate de réceptionDate de réception
PV de réception des travaux

A lire également : Livraison de chantier : 5 étapes pour bien livrer vos travaux

Les 4 cas de figure du PV de réception de chantier

L’acte de réception de travaux peut aboutir sur plusieurs cas de figure. En tant qu’artisan, vous devez absolument connaître les tenants et aboutissants de chaque éventualité.

Acceptation sans réserve

Vous et votre client venez de faire le tour du chantier. Celui-ci convient au client qui ne relève aucun défaut apparent dans l’ouvrage. Chaque partie signe donc le document d’un commun accord : le PV de réception de travaux est accepté sans réserve. Cela signifie que le contrat prend fin et que la responsabilité de l’ouvrage passe officiellement aux mains du maître d’ouvrage.

⚠️ Attention : même si le client a validé le procès-verbal sans réserve, il est dans son droit de vous notifier ultérieurement du constat d’un vice caché dans l’ouvrage. Pour cela, il doit vous faire part du (ou des) problème(s) rencontré(s) via une lettre recommandée avec accusé de réception.

Acceptation avec réserves

Si le commanditaire des travaux remarque des désordres dans l’ouvrage, alors il peut accepter la réception tout en émettant des réserves. Ces réserves figurent alors dans la partie du procès verbal prévue à cet effet.

La suite des démarches consiste à se mettre d’accord sur le délai à octroyer pour réaliser les réparations nécessaires. À l’issue des révisions, il vous faudra planifier une nouvelle date de réception des travaux et remplir ensemble le procès-verbal de levée des réserves.

Le client a le droit d’emménager dans le bien en attendant les réparations. Il peut aussi retenir jusqu’à 5 % de la somme qu’il vous doit. Ce montant est à consigner obligatoirement chez un notaire.

Refus de réception

Si le client considère que vous n’avez pas rempli le contrat, alors il peut refuser la réception des travaux. Seuls certains motifs peuvent justifier un refus de réception de chantier :

  • il y a un nombre trop important de malfaçons ;
  • des éléments prévus au devis n’ont pas été faits ;
  • les vices empêchent le fonctionnement correct du bien ;
  • l’ouvrage n’est pas conforme aux normes en vigueur.

L’entrée dans les lieux est repoussée et un solde correspondant à 5 % du paiement total des travaux peut être suspendu le temps des réparations. Si vous rencontrez cette situation, le mieux est de trouver un accord à l’amiable

Absence de PV / réception tacite

Dans certains cas, aucune réception des travaux n’est planifiée. L’absence de procès-verbal peut alors amener la jurisprudence à déclarer la réception des travaux comme tacite. Toutefois, les deux conditions suivantes doivent aussi s’appliquer :

  • le maître d’ouvrage a déjà pris possession des lieux ;
  • l’entrepreneur BTP a reçu le règlement total du contrat.

A lire également : Comment bien préparer un chantier dans le bâtiment ?

Comment contester un refus abusif de réception de travaux ?

Si vous considérez que le motif de refus est abusif et non justifié, sachez qu’il y a plusieurs recours possibles.

1. Envoyer une mise en demeure

Commencez par envoyer une mise en demeure au maître d’ouvrage par lettre recommandée avec accusé de réception et invitez le client à procéder à une nouvelle réception dans un délai raisonnable (8 à 15 jours). Cet acte a deux finalités :

  • Vous rappelez au client dans le courrier ses obligations contractuelles et vous constatez formellement son refus de réception.
  • Si la situation évolue en procédure judiciaire, cette première mise en demeure constitue une preuve écrite et surtout un élément de votre bonne foi.

2. Recourir à la médiation ou à la conciliation

La mise en demeure reste sans effet ? Dans ce cas, tentez encore une résolution amiable du litige avant de saisir la justice. Deux options s’offrent alors à vous :

  1. La médiation : un médiateur professionnel (choisi d’un commun accord) vous aidera à trouver un compromis et à réinstaurer un dialogue sain. C’est une démarche confidentielle et surtout moins coûteuse qu’un procès.
  2. La conciliation : le tribunal désigne un conciliateur de justice (gratuitement) pour rapprocher les positions. On opte pour cette solution sur les litiges de faible montant.

3. Saisir le tribunal : la réception judiciaire

Il arrive qu’aucune solution amiable ne soit trouvée et que le refus persiste. Dans ce cas, vous pouvez saisir le tribunal judiciaire pour faire constater le caractère abusif du refus et obtenir une réception forcée.

Le juge charge alors un expert judiciaire d’évaluer l’état réel du chantier et de déterminer si l’ouvrage est en état d’être réceptionné. Sur la base de ce rapport, le juge peut alors :

  • Prononcer la réception judiciaire, avec ou sans réserves, à une date qu’il fixe lui-même (c’est alors cette date qui fait office de point de départ pour les garanties légales) ;
  • Imposer des travaux correctifs à l’entrepreneur si des désordres justifiés sont constatés.
Bon à savoir

En termes de délais, la procédure peut s’étendre de plusieurs mois à plus d’un an. Tout dépend de la complexité du dossier et l’encombrement du tribunal saisi. C’est l’une des raisons pour lesquelles on privilégie toujours les voies amiables avant d’en arriver là !

A lire également : Compte rendu de chantier : Exemple et explications

Que doit contenir le procès-verbal de réception de chantier ?

Après signature, le PV de chantier devient un document légal. Il est essentiel de savoir comment le remplir correctement afin d’éviter les éventuels litiges avec le client ou l’assureur.

À savoir que lors d’un chantier important, comme la construction d’une maison, il est courant de faire plusieurs procès-verbaux. Chaque PV va ainsi correspondre aux différents lots/marchés du projet.

Les mentions obligatoires du PV de réception

Tout d’abord, les éléments de base à faire figurer sur un PV sont :

  • L’identité/dénomination de chaque partie ;
  • Le nom de l’assurance décennale avec le numéro de police correspondant ;
  • La référence au contrat ou devis signé entre les parties ;
  • La date de la visite de réception ;
  • La date de la réception des travaux (qui peut différer de la date de visite) ;
  • L’adresse physique du chantier dont il est question ;
  • La nature des travaux réalisés (gros œuvre, second œuvre, rénovation, extension…) ;
  • La présence ou non de réserves, et leur description détaillée le cas échéant ;
  • Le délai accordé à l’entrepreneur pour remédier aux réserves s’il y en a ;
  • La signature des parties.

La description des réserves

Si le maître d’ouvrage remarque des vices lors de l’examen, il doit les décrire dans la partie du PV consacrée aux réserves. Il est dans l’intérêt de ce dernier d’être le plus précis possible dans son rapport afin de démontrer l’écart entre ce qui était prévu et ce qui a été livré. Chaque réserve ainsi mentionner :

  • La nature exacte du désordre constaté (fissure, défaut d’étanchéité, carrelage mal posé, menuiserie qui ferme mal…) ;
  • Sa localisation précise dans le bâtiment (pièce, mur, façade, étage) ;
  • Son étendue ou ses dimensions si c’est pertinent.
  • Si possible, une référence aux plans ou au descriptif technique du marché.

Il faut ensuite indiquer le délai de levée des réserves, à décider d’un commun accord, en restant réaliste selon l’ampleur des travaux à reprendre. Nous conseillons également de formuler avec une date butoir précise plutôt qu’une durée vague.

Voici un exemple de réserve bien rédigée : « Fissure horizontale d’environ 40 cm de longueur constatée sur le mur porteur nord de la cuisine (RDC), à hauteur d’appui de fenêtre. La réparation devra être effectuée avant le [date précise].. ».

Bon à savoir

En cas de doute sur la nature ou la gravité d’un désordre, le maître d’ouvrage peut faire appel à un expert indépendant avant ou pendant la visite de réception.

Le PV de levée des réserves

Une fois les malfaçons réparées, l’artisan et le maître d’ouvrage doivent effectuer une nouvelle réception des travaux. Au cours de celle-ci, un procès-verbal de levée des réserves est rempli, confirmant la conformité de l’ouvrage final et la réception définitive de travaux. Celui-ci peut se trouver soit en annexe du premier PV, soit sur à part.

A lire également : Comment faire un bon d’intervention travaux ? Conseils et modèle

Exemple et modèle de PV de réception de travaux à télécharger

Exemple de PV de chantier avec le logiciel Obat

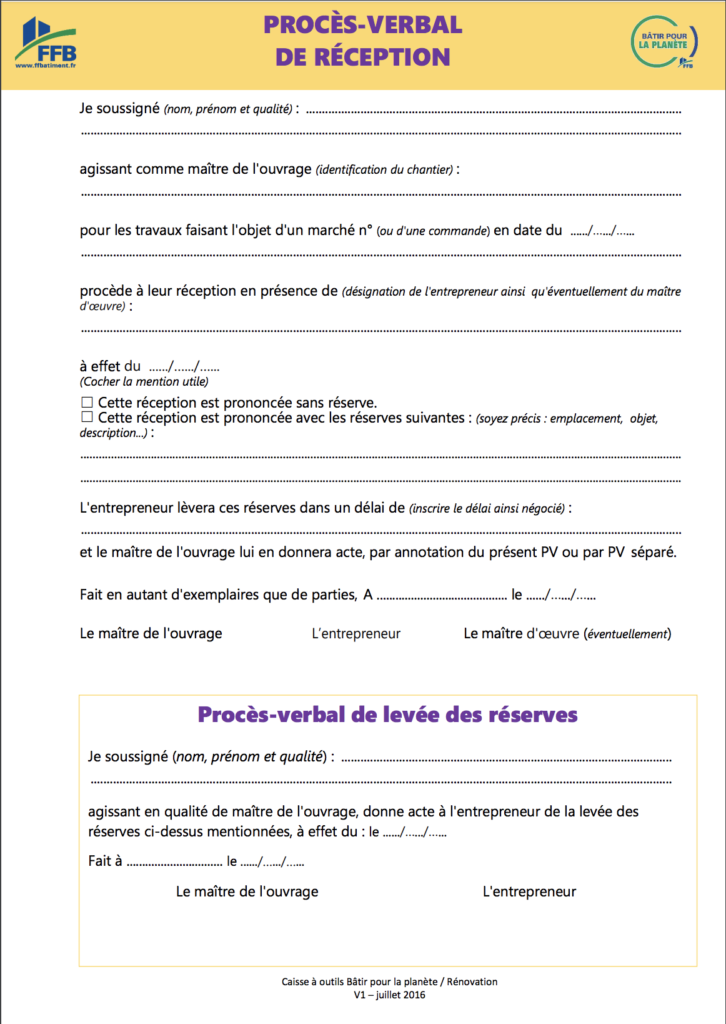

Vous êtes à la recherche d’un exemple de procès-verbal de réception de travaux pour votre prochain chantier ? Vous pouvez vous inspirer du modèle suivant, réalisé avec le logiciel de PV de chantier Obat. Ce document est généré automatiquement dans le logiciel à partir du chantier sélectionné, et envoyé au client par mail une fois finalisé.

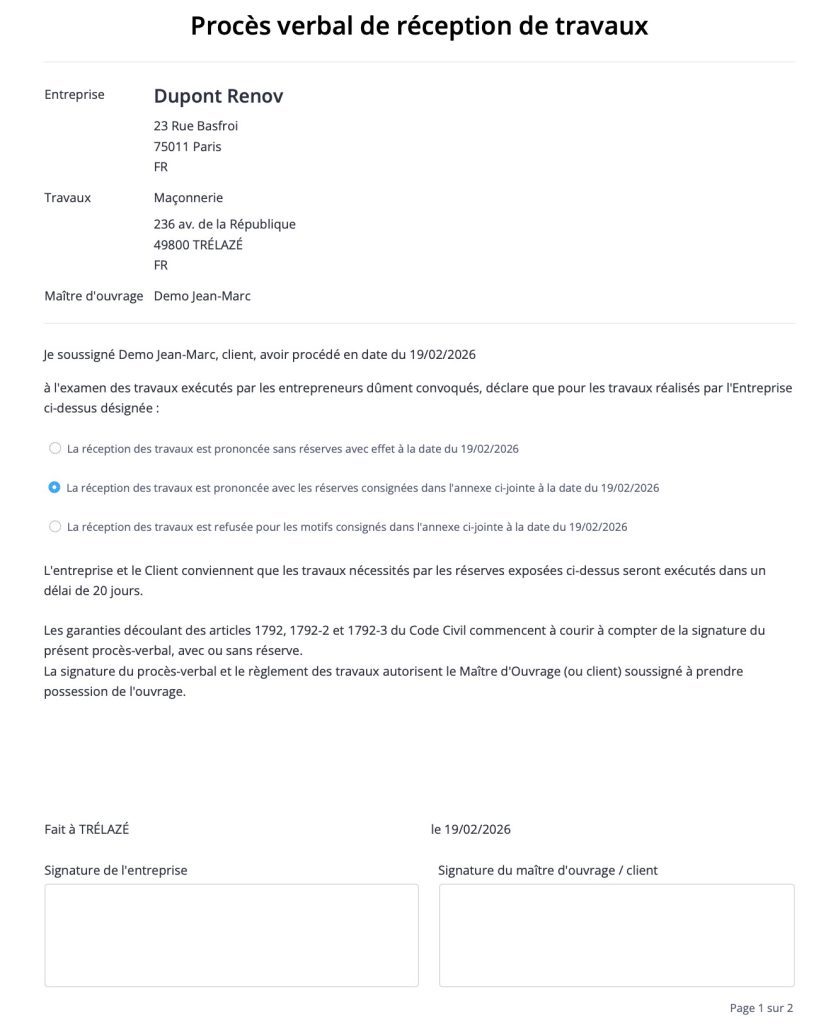

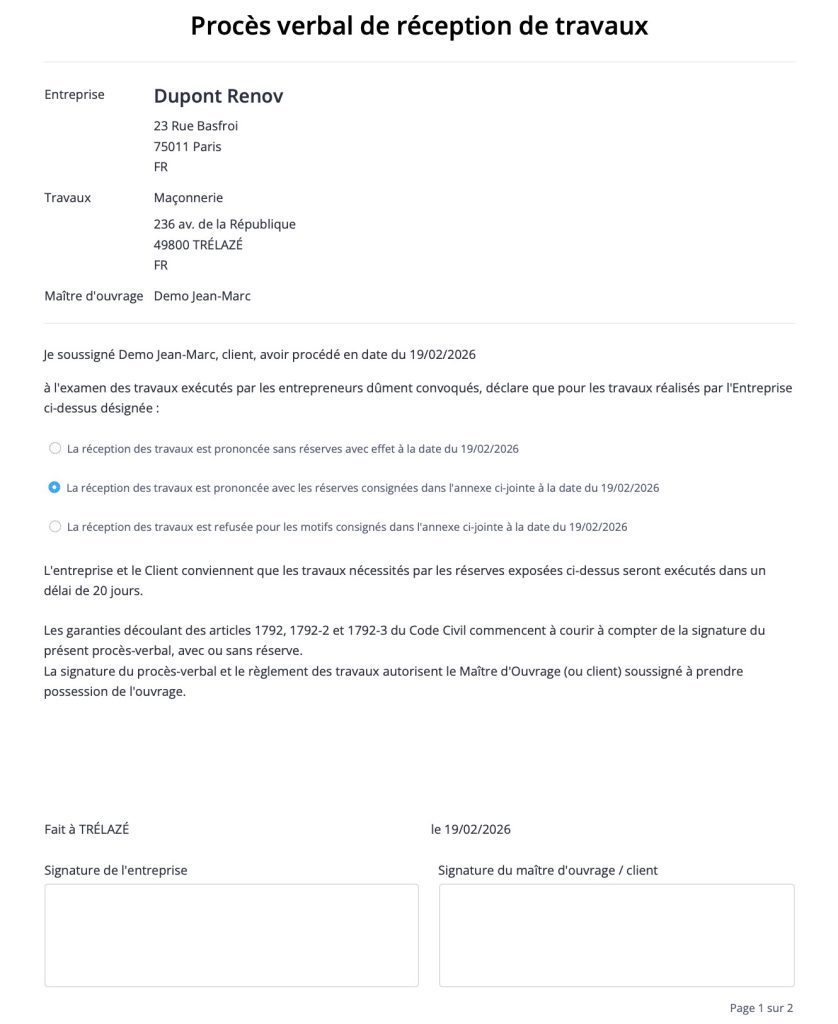

modèle pv de réception de chantier
annexe pv de chantier

Modèle de PV de réception à télécharger

Alternativement, si vous ne souhaitez pas réaliser vos PV avec une solution logicielle, vous pouvez aussi compléter manuellement un modèle type sur Word et le transformer en PDF. Voici ci-dessous un modèle de procès-verbal de chantier gratuit à télécharger, qu’il suffit de personnaliser avec vos informations.

Conclusion Icon
Conclusion

On espère que le fonctionnement du PV de réception de travaux est maintenant plus clair pour vous. Dans tous les cas, vous aurez compris que ce document vise principalement à protéger votre client contre d’éventuels défauts dans l’ouvrage. Par conséquent, le mieux reste encore de faire en sorte de délivrer un travail impeccable dès le début. Vous évitez ainsi de perdre du temps à corriger les malfaçons plus tard, voire de l’argent dans des procédures judiciaires.

Questions fréquentes sur le PV de réception de chantier (FAQ)

Le client peut-il refuser de signer le PV ?

Oui, mais uniquement si ce refus est motivé par des raisons objectives et légitimes : des malfaçons importantes, des travaux inachevés ou une non-conformité avérée par rapport au contrat.

Que se passe-t-il si le client ne vient pas à la réception ?

Si le maître d’ouvrage ne se présente pas à la visite de réception sans justification, l’entrepreneur peut lui adresser une mise en demeure de procéder à la réception. Si l’absence persiste, saisir le tribunal pour faire prononcer une réception judiciaire.

Un PV signé par email est-il valable ?

Une simple signature insérée dans un document PDF et envoyée par email possède une valeur juridique limitée (plus compliqué d’en garantir l’authenticité). Mais un PV signé grâce à une solution de signature électronique qualifiée a exactement la même valeur qu’une signature manuscrite.

Le client peut-il émettre des réserves après la signature ?

En principe, les réserves doivent être formulées au moment de la réception et consignées dans le PV. Toutefois, la loi prévoit une exception : le maître d’ouvrage dispose d’un délai de 8 jours suivant la réception pour notifier des réserves supplémentaires (par lettre recommandée) s’il constate des désordres qui n’étaient pas apparents lors de la visite.

Quel délai pour corriger les réserves ?

Il n’existe pas de délai légal : c’est aux deux parties de le définir ensemble au moment de la signature du PV selon la nature et l’ampleur des travaux à reprendre.

Peut-on faire plusieurs PV sur un même chantier ?

Oui, tout à fait. Sur un chantier de grande envergure ou avec plusieurs corps de métier, il est courant de procéder à des réceptions partielles : chacune porte alors sur un lot ou une tranche de travaux spécifique. Chaque réception partielle fait l’objet de son propre procès-verbal et déclenche les garanties légales pour la partie concernée.

Quelle différence entre le PV de réception et le PV de levée des réserves ?

Le PV de réception est signé à la fin du chantier : il acte la livraison des travaux et consigne les éventuelles réserves. Quant au PV de levée des réserves, il intervient dans un second temps, une fois que l’entrepreneur a réalisé les corrections demandées. Il confirme que les désordres signalés ont bien été traités et que le maître d’ouvrage en prend acte.

Notez cet article
Simplifiez votre gestion d’entreprise du bâtiment.
Trouvez des chantiers en sous traitance près de chez vous.
Démarrer l’essai gratuit

Les tops articles Obat

calendrier facturation électronique

Réforme de la facturation électronique : le calendrier de 2026 à 2027

Un amendement récent au projet de loi de finance 2024 a redéfini les échéances pour l’adoption obligatoire de la facturation électronique, en fonction de la taille des entreprises. Initialement prévue au 1er juillet 2024, la réforme de la facture électronique pour les entreprises en France s’appliquera désormais à partir du 1er septembre 2026. Quel est […]

Modèle de devis pour les auto-entrepreneurs

Devis auto-entrepreneur : 5 modèles gratuits et mentions obligatoires

Lorsqu’on démarre sa micro-entreprise, arrive forcément le moment fatidique où il vous faudra établir un devis pour vos clients. Si, à l’inverse de la facture, le devis n’est pas toujours obligatoire, celui-ci est souvent recommandé, notamment pour se couvrir au niveau légal. Comment faire un devis en tant que micro-entrepreneur ? Que doit-il contenir au niveau […]

erreur éviter batiment

10 erreurs à éviter avant d’envoyer un devis dans le bâtiment

Les devis sont des propositions commerciales qui se transforment rapidement en contrat une fois signés. C’est l’un des documents les plus importants pour les professionnels du bâtiment. Le devis est gage de l’image de votre activité et c’est souvent le premier contact que vous aurez avec un prospect. Il est donc crucial de ne pas […]

emploi du temps en ligne

6 façons de faire son emploi du temps en ligne en 2026

Aujourd’hui, avoir son emploi du temps en ligne est de plus en plus courant. Très pratiques, ces agendas dématérialisés permettent d’avoir constamment sous la main ses rendez-vous et les évènements importants. Installés sur divers supports numériques comme un PC, un smartphone ou encore une tablette, ils sont consultables à tout moment. Simplifiez votre gestion d’entreprise […]

meilleur logiciel de facturation gratuit

Les 14 meilleurs logiciels de devis facture gratuits en 2026

Vous êtes entrepreneur et vous recherchez un logiciel de facturation professionnel ? Seul bémol, votre entreprise a une trésorerie serrée et vous ne souhaitez pas encore investir dans une solution payante. La bonne nouvelle, c’est qu’en , il est plutôt facile de trouver un logiciel de facturation gratuit ET efficace ! Selon vos besoins, il […]

logiciel comptabilité gratuit

Quel est le meilleur logiciel comptable gratuit ?Comparatif 2026

Vous êtes à la recherche d’un logiciel de comptabilité gratuit ? Pour une petite entreprise ou un auto-entrepreneur débutant, le coût de son futur logiciel comptable peut être un critère important. Heureusement, il existe des logiciels gratuits qui proposent des fonctionnalités aussi intéressantes, ou presque, que les outils payants. Dans cet article, nous vous donnons […]

Consent choices
